Асфальтирование складских территорий — это не просто укладка нового покрытия, а сложный процесс, требующий детального подхода. Ошибки на любом этапе могут привести к дополнительным затратам, простою в работе и ускоренному износу покрытия.
В этой статье мы рассмотрим типичные ошибки при асфальтировании складских территорий, используя реальный кейс проекта на территории НПО Феникс.
Боль клиента: проблемы до начала работ
Объект: НПО Феникс, дорога на Металлострой, Санкт-Петербург.
Площадь территории: 4075 м².
Основные проблемы:
- Ямы и выбоины. Сильно затрудняли погрузку и разгрузку, замедляли производственные процессы.
- Отсутствие дренажной системы. Глубокие лужи на территории из-за застоя воды.
- Неравномерное основание. Территория выполнена практически в горизонте, что способствовало застою воды и разрушению покрытия.
- Изношенные коммуникации. Старые дренажные трубы и колодцы полностью вышли из строя.
Влияние на бизнес:
- Простои техники. Ежедневная задержка процессов на 17-22% из-за плохого состояния дорог.
- Повышенные расходы. Частый ремонт погрузчиков и грузовиков из-за повреждений подвески и колес. Ориентировочные затраты — до 500 000 руб. в год.
- Риски безопасности. Высокая вероятность травм сотрудников при перемещении через проблемные зоны.
Если бы проблемы не были устранены, это могло привести к:
- Увеличению простоев на 38-43%.
- Повышению расходов на ремонт техники до 1 млн. рублей в год.
- Риску остановки производственных процессов.
Решение: этапы работ на объекте
Шаг 1: разработка проекта благоустройства

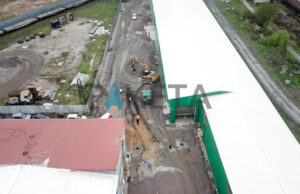

Проект начался с детального анализа территории. Были проведены:
- Геодезическая разбивка. Для точного определения проблемных зон.
- Планирование водоотведения. Разработан уклон территории и новая система дренажа для устранения застоя воды.

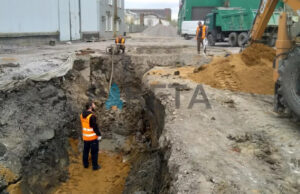

Шаг 2: Подготовка территории и выемка старого основания
- Удалено 1193 м³ разнородного грунта, который не соответствовал нормам.
- Проведено уплотнение виброкатком 13 т с проверкой на наличие плывунов. Проблемные зоны оперативно замещены песком.

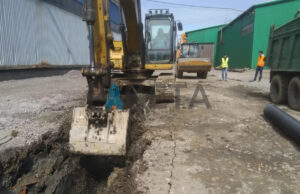

Шаг 3: Устройство основания и дренажной системы
- Дренаж: Проложено 122 пог. м. ливневой канализации, смонтировано 40 пог. м. закрытого дренажа и установлено 3 бетонных колодца глубиной 2 м.
- Основание: Создана подушка из гранитного ЩПС (фракция 0-40) толщиной 20 см. Поверхностные уклоны обеспечили отвод воды со всех участков.
- Уложено 4890 м² геотекстиля для предотвращения смешивания слоев и повышения устойчивости покрытия.

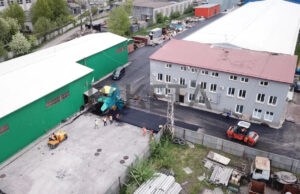

Шаг 4: Укладка асфальта
- Уложено 398 м² нижнего слоя крупнозернистого асфальта (H=8 см) на местах разворота фур для повышения износостойкости.
- Уложено 4075 м² верхнего слоя мелкозернистого асфальта (H=6 см).
- Для увеличения несущей способности использована геосетка.
Шаг 5: Завершающие работы
- Установлено 10 пог. м бордюрного камня на въезде для предотвращения разрушения кромки покрытия.
- Обработано 250 пог. м стыков и швов горячим битумом.
- Выполнена разметка и высотная регулировка люков (20 шт.).

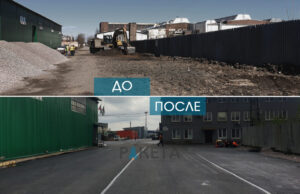

Результаты проекта
- Полное устранение застоя воды на территории благодаря новой дренажной системе.
- Увеличение скорости погрузочно-разгрузочных работ на 27%, что позволило сократить простои.
- Снижение расходов на ремонт техники на 31% (экономия около 152 000 руб. в год).
- Повышение безопасности сотрудников и уменьшение риска травм.
Типичные ошибки и как их избежать
Ошибка | Последствия | Как избежать |
Неправильный выбор материалов | Быстрое разрушение покрытия | Используйте ЩПС и геосетку для усиления |
Игнорирование дренажной системы | Застой воды, разрушение асфальта | Проектируйте уклоны и укладывайте дренаж |
Экономия на основании | Проседание покрытия под нагрузкой | Укладывайте подушку из ЩПС толщиной 20 см |
Несоблюдение технологии укладки | Неровности, трещины, быстрый износ | Привлекайте профессиональных подрядчиков |
Отсутствие геотекстиля | Смешивание слоев, снижение прочности основания | Используйте геотекстиль плотностью 300 г/м² |
Чек-лист: как избежать ошибок НПО Феникс
- Проведите геодезические и геологические изыскания.
- Убедитесь в наличии проекта дренажной системы.
- Используйте только качественные материалы (ЩПС, геосетку, геотекстиль).
- Нанимайте опытных подрядчиков с проверенной репутацией.
- Контролируйте все этапы работ, включая уплотнение и укладку покрытия.
- Регулярно проверяйте состояние покрытия после завершения работ.
Кейс НПО Феникс демонстрирует, как правильное планирование и выполнение работ может решить серьёзные проблемы территории и предотвратить значительные убытки. Инвестиции в качественное асфальтирование — это не только решение текущих проблем, но и стратегический шаг для оптимизации логистики и повышения эффективности бизнеса.
Если вы хотите получить профессиональное благоустройство вашей территории, компания «РАКЕТА» готова предложить свои услуги. Оставьте заявку, и мы поможем создать функциональную, безопасную и долговечную инфраструктуру для вашего бизнеса.
Получите консультацию, позвонив по телефону 8 (812) 603-64-53.
